上海人事代理说三个工作日交付,起算点和补件等待怎样写清楚?
直接回答:先写明交付的具体成果,再约定从哪一个已确认事件开始计时、起算当天是否计入、使用什么工作日历,以及补件等待如何记录。只写“三个工作日”仍可能产生两种截止时间。业务协作时限与行政机关办理时限应分别核对,不把服务商内部约定当作法定期限。
先确认“交付完成”到底指哪一步
上海人事代理的资料整理、问题清单反馈和外部事项办理,可能是三个不同节点。双方应先写清本次期限对应的是“交付一份可核对的整理结果”,还是“转交到下一经办环节”。材料已经发出,也不能自动证明接收方已经审核通过。节点写错,后面日期算得再精确也无法解决争议。
起算证据要与节点对应。例如约定从资料齐备并确认接收后开始,便需要保留齐备确认的时间与范围;不能仅凭最早的一封邮件时间起算,也不能由执行方事后随意挑选一个较晚时间。若尚未确认齐备,记录待核实事项和预计确认时间,让企业知道当前停在哪一步。

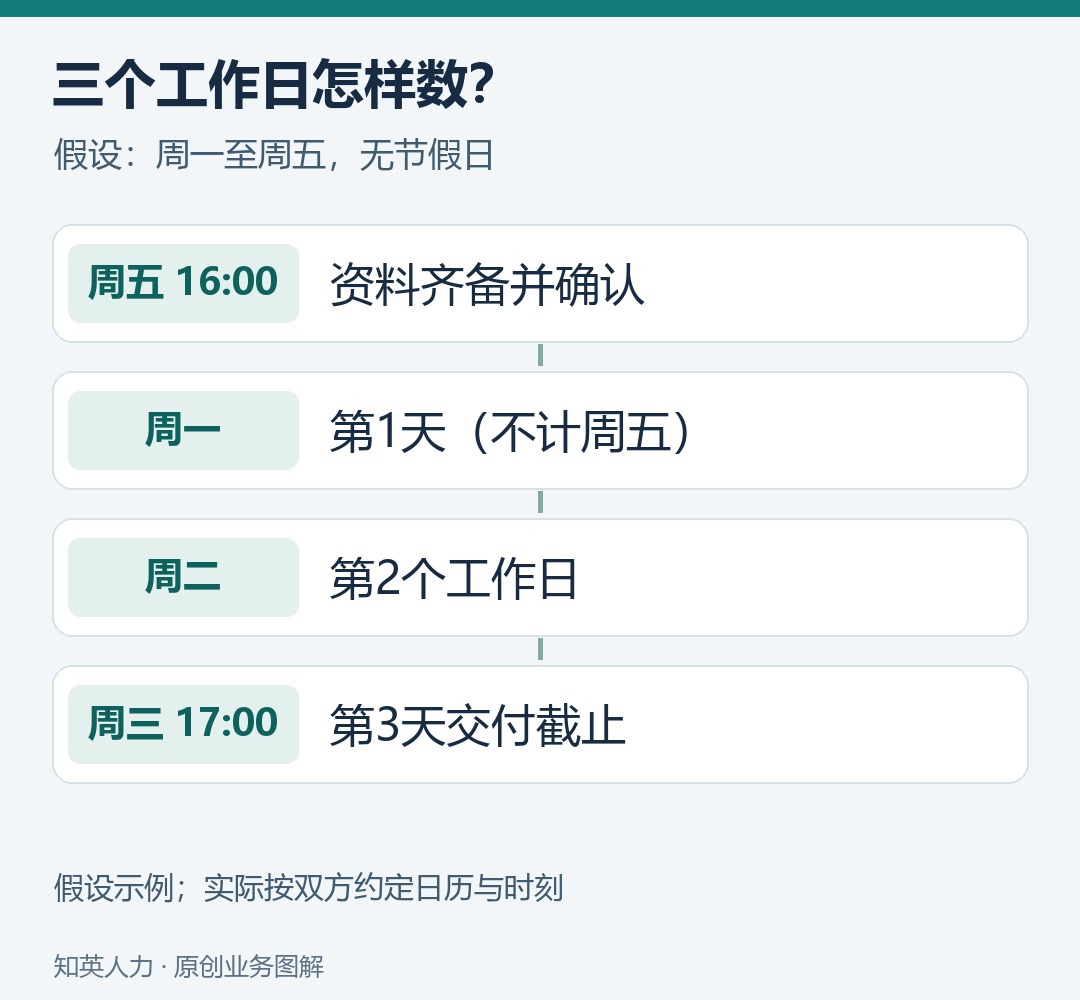

用一个周五交接的假设,检查双方是否算出同一天
假设双方明确采用周一至周五的工作日历,期间没有节假日,周五16:00确认资料齐备,起算当天不计入,约定第三个工作日17:00前交付。那么周一、周二、周三依次为第1、2、3个工作日,截止为周三17:00。若另有“起算当天计入”的约定,结果便会不同,必须在开始前说明。

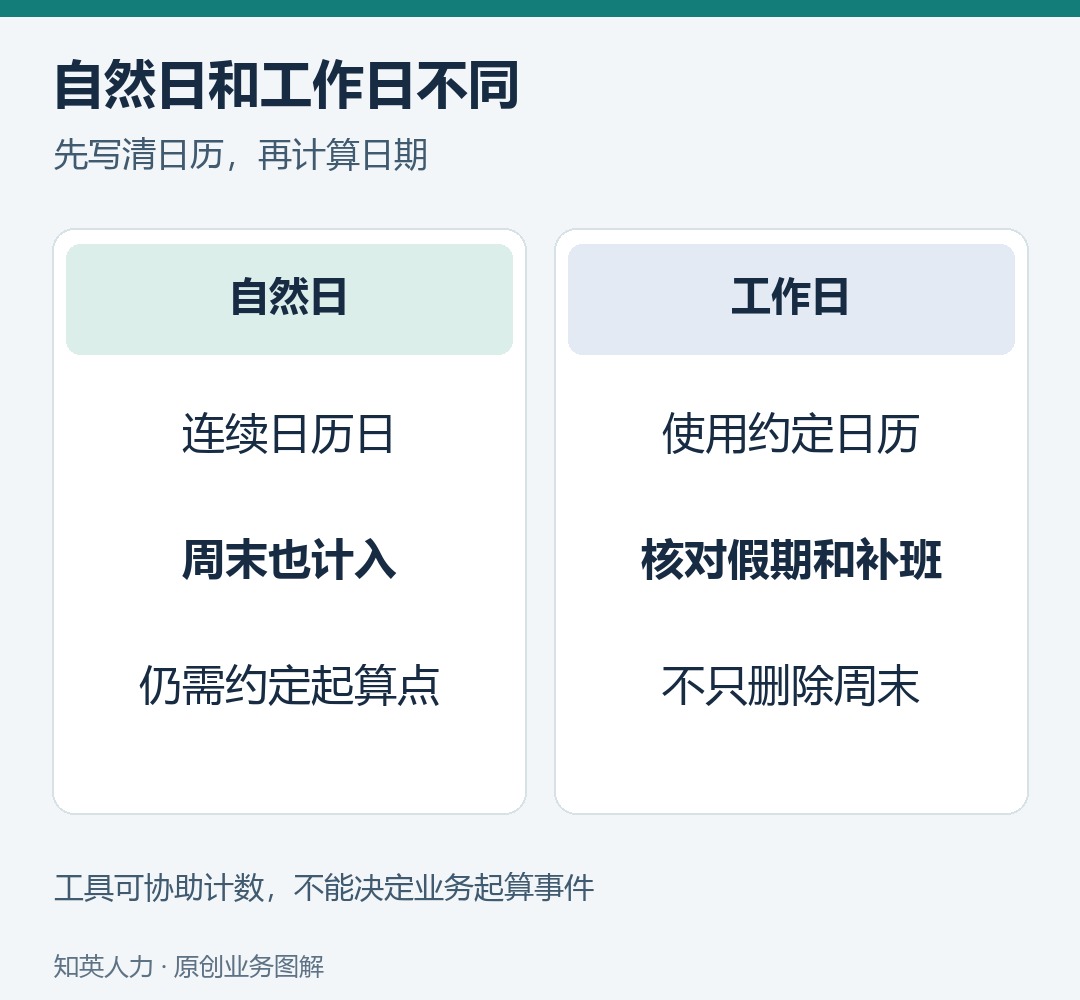

这个例子只演示协作约定,不代表实际月份的官方放假安排。自然日按连续日历日计算;工作日则需要明确适用日历。上海人事代理涉及假期或调整工作日时,要检查实际安排,不能将每个周六、周日一律剔除后就认为已经正确。

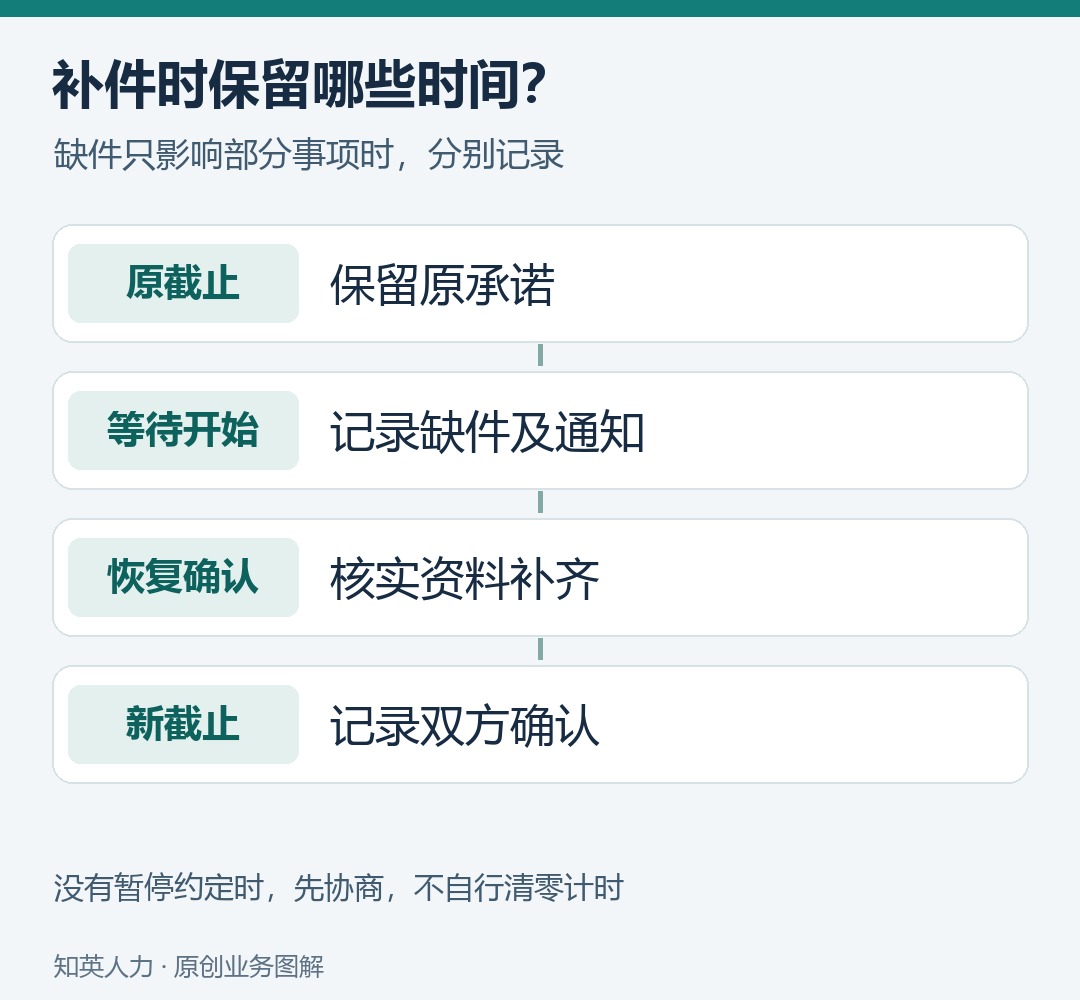

补件等待要留两段时间,不能无声改动原截止日
发现缺件时,先写清缺什么、影响哪项交付、何时通知企业以及预计何时补齐。双方若约定暂停计时,应记录暂停与恢复的确认时点,再给出调整后的截止时间;若尚无暂停规则,先协商处理,不直接把原承诺清空或重新从零计算。
例如原交付包含A、B两项,缺件只影响B,就应分别说明A是否仍按原期限完成、B需要补充哪些资料。把整批事项都标成“客户原因等待”,会掩盖本可继续的工作。原截止时间、变化原因、新截止时间及确认人应同时保留,便于后续复盘。


表格可以帮忙算日期,业务规则仍要先明确
Excel的WORKDAY.INTL可以依据指定周末与假日计算工作日期,但它不会替企业判断资料何时齐备,也不自动包含所有中国调休安排。遇到周末补班或复杂班表,应先建立经核对的实际工作日清单,再逐日确认计数结果。计算日期的工具也不能代替对具体截止时刻的约定。
建议台账至少保留事项编号、交付成果、齐备确认时间、起算当天是否计入、适用日历、原截止时间、等待区间和当前截止时间。日期与时刻分清,跨时区协作注明采用北京时间;不要只填一个“3”,让下一位经办人猜它指工作日、自然日还是小时。
交接前用同一条记录复算一次
企业与服务人员可各自按约定复算同一事项,检查结论是否一致。出现不同日期时,先查起算事件与日历,再查是否存在补件暂停,而非直接认定某一方迟延。上海人事代理的期限说明应能让接手人员重现计算过程,而不依赖某位经办人的记忆。
知英人力建议首次沟通时提供事项、资料状态和希望完成的节点,先明确可以确认的交付范围,再讨论时间安排。本文是业务协作记录建议;涉及行政办理、劳动争议或其他法定期限,应另查相应现行依据,不能套用文中的假设。
相关服务范围见人事代理说明;有具体协作问题,可通过服务咨询说明事项、规模和当前断点。
资料与适用边界:Microsoft:WORKDAY.INTL函数;知英人力:人事代理服务。资料核验日期:2026-10-18。第一方资料用于核对工具或服务边界,本文计算示例、记录方法和流程为知英人力原创编辑建议,不代表法定办理程序、真实客户案例或效果承诺。
